Входной контроль материалов
Оформление, отправка и согласование данных по входному контролю материалов на объекте: ЖВК, записей ЖВК и подписание Акта входного контроля
Регистрация поступления материалов и оборудования
Фактическая поставка материалов оформляется документом Поступление материалов (см. рисунок ниже):
Рис. "Поступление материалов"
Шаг1 - На открывшейся странице указать данные поступления (см. рисунок ниже):
- дату поступления по документам;
- дату фактического поступления (когда материал поступил физически на строительную площадку);
- поставщика из ранее добавленных организаций или создать новую;
- ответственного за прием;
- журнал входного контроля, в который следует внести данные.
Рис. "Заполнение документа Поступление материалов"
Шаг 2 - Далее необходимо указать поступившие материалы и документы, подтверждающие качество.
Для этого нажать кнопку «Добавить», в новой строке табличной части:
- выбрать материал или создать новый
- указать поступившее количество
- указать ед. изм.
- указать документ качества
- указать комплект документов соответствия
- указать результат входного контроля.
Документ качества можно выбрать из ранее загруженных документов по проекту или загрузить новый.
- Если документ качества и/или документ соответствия не требуется, необходимо выбрать в этих полях «Документ качества не требуется» и «Документы соответствия не требуются».
- Если этого не сделать, данные материалы нельзя будет использовать.
После того, как все материалы указаны, нажмите на кнопку «Провести и закрыть».
Важно!
Если были указаны конкретные документы качества и соответствия, то при проведении документа "Поступление материалов", система проверит заполняемость выбранных документов, а именно сведения в реквизитах ниже (см. рисунок ниже):
- Выдал
- Изготовитель
- Поставщик

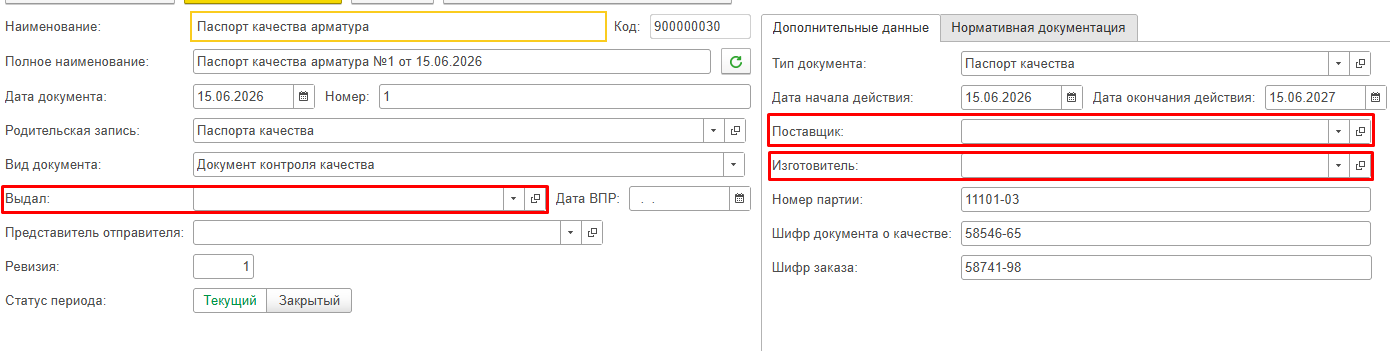

Рис. "Документ контроля качества"

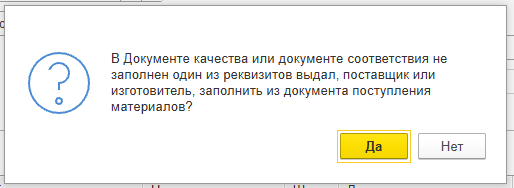

Если данных нет, то система предложит скопировать поставщика из поступления материалов (см. рисунок ниже):
Рис. "Заполнение поставщика из поступления материалов"
Шаг 3 - Поступление подписывается ответственным за приемку материалов представителем генерального подрядчика (см. рисунок ниже):
Рис. "Кнопка подписания поступления"
Шаг 4 - Теперь можно направлять сведения Застройщику (см. рисунок ниже).
Действие одностороннее, ответа Застройщика на него не требуется.
Рис. "Отправка записей ЖВК в ИС Застройщика"
Подписание акта входного контроля (АВК)
Когда принято решение передать партии материалов для проведения процедуры входного контроля, нужно подготовить документ Акт входного контроля (далее — АВК).
Это можно сделать двумя способами:
Способ №1
Если на входной контроль передаются партии материалов из одной поставки, то в соответствующем документе Поступление материалов можно воспользоваться кнопкой «Создать на основании — Акт входного контроля» (см. рисунок ниже).
Система при этом сама создаст и откроет документ АВК и заполнит его данными о партиях материалов.
Рис. "Создание АВК из документа Поступление материалов"
Способ №2
Если на входной контроль передаются партии материалов из разных поставок в разное время, то нужно создать новый документ АВК и с помощью кнопки «Добавить» указать в нем все требуемые партии поступивших материалов (см. рисунок ниже):
Рис. "Создание АВК из списка документов"
Важно! Обязательно должна быть указана документация, на соответствие требованиям которой партия материала проверялась

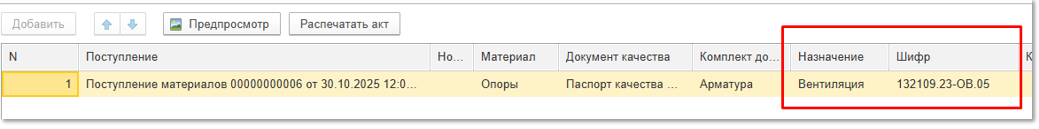

Рис. "Указание ссылки на ПД/РД"
Шаг 1 - В созданном документе АВК перед стартом процедуры согласования необходимо заполнить основные данные (см. рисунок ниже):
- Номер АВК;
- Дата — плановая дата проведения процедуры входного контроля;
- Подписанты — список ответственных лиц, уполномоченных участвовать во входном контроле. Заполняется с помощью кнопки «Обновить список подписантов». В списке подписантов обязательно должны присутствовать представитель лица, осуществляющего строительство, по вопросам СК, а также представитель застройщика (тех.заказчика/регионального оператора/эксплуатирующей организации) по вопросам СК. Представители с другими ролями в проекте попадут в перечень иных лиц, указывать их в документе необязательно.
Рис. "Заполненный документ АВК"
Шаг 2 - После заполнения основных данных, документ нужно записать и сформировать печатную форму АВК
- нажать кнопку "Распечатать акт" (см. рисунок "Формирование печатной формы АВК" ниже)
- далее нажать кнопку "Сохранить" (см. рисунок "Создание печатной формы АВК" ниже)
- затем нажать кнопку "Провести"
Рис. "Формирование печатной формы АВК"
Рис. "Создание печатной формы АВК"
Шаг 3 - Созданный АВК должен быть подписан представителем генподрядчика по вопросам строительного контроля и направлен на подпись Застройщику (см. рисунок ниже).
Рис. "Отправка АВК на подпись Застройщику"
Застройщик направит один из двух возможных результатов:
Результат №1
Застройщик вернул на доработку. Статус «На доработке».
В этом случае документ перейдет в статус «На доработке» и в истории согласования появится запись (см. рисунок ниже).
Рис. "Отметка о возврате на доработку в истории согласования"
В этом случае требуется внести изменения и сформировать новую версию АВК, т.е. сформировать новую форму АВК, где версия будет указана +1 (см. рисунок ниже):
Рис. "Новая версия АВК"
Документ вновь подписывается ЭП и направляется Застройщику.
При повторной отправке будет сформировано два сообщения (см. рисунок ниже):
Рис. "Повторная отправка АВК на согласование"
Результат №2
Застройщик подписал. Статус «Подписан».
В этом случае документ перейдет в статус «Подписан» и в истории согласования появится запись (см. рисунок ниже):
Рис. "Отметка о подписании АВК"
