Инспекции и приемка работ

Прежде чем представитель строительного контроля внесет данные, пользователь, имеющий права на редактирование процессов обработки документов, должен создать шаблон процесса для документа типа «Инспекции и приемки работ».

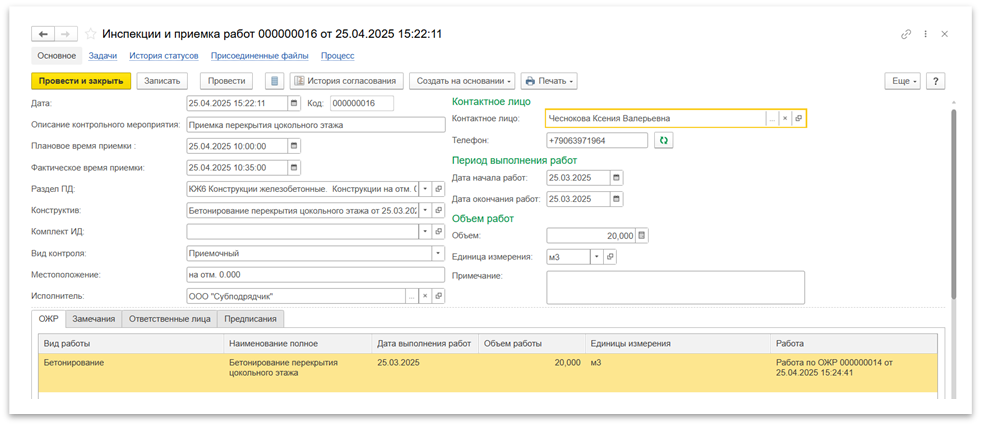

Сведения о проведённой инспекции или приёмке работ вносятся в разделе «Инспекции и приемка работ» в меню «Структура работ». Пользователь, проводивший инспекцию или вызывающий ответственных лиц для приёмки работ, создает новую запись, в которой указывает основные сведения (Рисунок 1):

·         Описание контрольного мероприятия — наименование контрольного мероприятия, также данное значение будет указано в ОЖР, в качестве сведений о проведенном строительном контроле, в случае выдачи замечаний;

·         Плановое время приемки — плановые дата и время проведения инспекции;

·         Фактическое время приемки — фактические дата и время проведения инспекции;

·         Раздел ПД — Комплект проектной документации, на который ссылается представитель строительного контроля при проведении проверки;

·         Конструктив и Комплект ИД — если необходимо сослаться на определенные работы и комплект исполнительной документации;

·         Вид контроля — «Геодезический», при выполнении геодезической съемки, «Операционный», если выполняется плановая проверка объекта строительства и «Приемочный», если проверка проводится в рамках приемки работ;

·         Местоположение — место проведения проверки;

·         Исполнитель — организация, в отношении работ которой проводится проверка;

·         Контактное лицо — Ответственное лицо от исполнителя, который вызывает на приемку работ и которому будет направлена задача на устранение замечаний;

·         Период выполнения и объем работ — дополнительные параметры, если необходимо указать сведения о проверяемых работах.


Рисунок 1 – Основные сведения об инспекции и приёмке работ

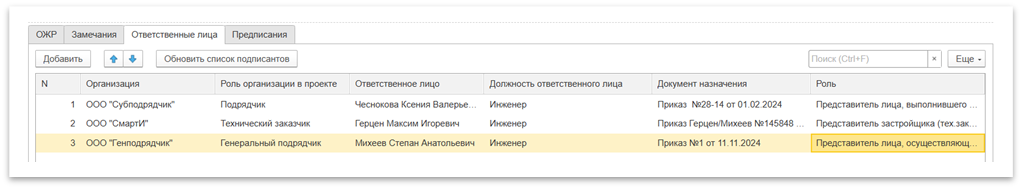

На вкладке Ответственные лица (Рисунок 2) указываются физические лица, которые выполняли инспекцию или приемку работ.


Рисунок 2 – Ответственные лица по инспекции и приёмке работ

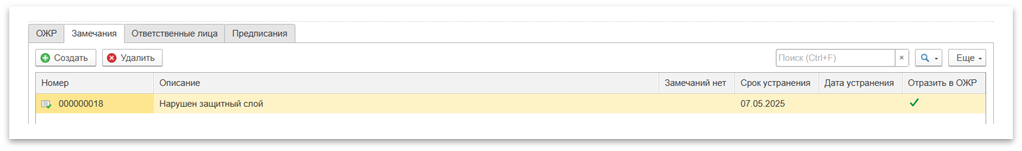

На вкладке Замечания (Рисунок 3) представитель строительного контроля может указать выявленные в процессе инспекции замечания, для этого необходимо нажать на кнопку «Создать» и в открывшемся окне замечания СК заполнить реквизиты, описывающие выявленные нарушения, указать срок устранения и установить пометку «Отразить в ОЖР» при необходимости.


Рисунок 3 – Замечания по инспекции и приёмке работ

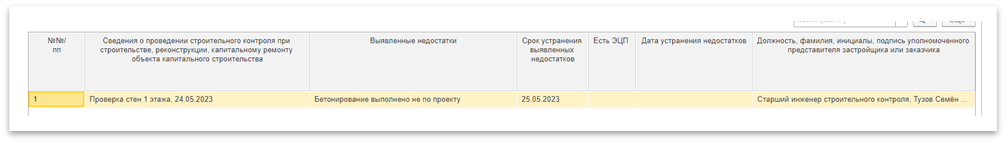

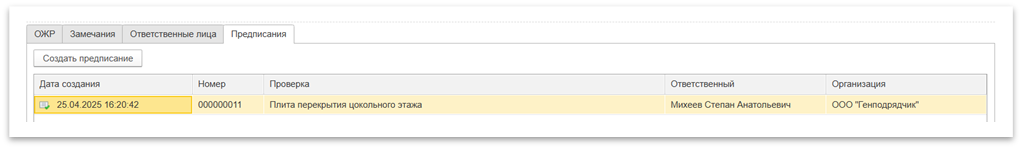

На вкладке Предписания (Рисунок 4) может быть добавлено предписание, объединяющее в себе несколько замечаний СК, для этого необходимо нажать на кнопку «Создать предписание» и в открывшемся окне заполнить все необходимые реквизиты.


Рисунок 4 – Предписания по инспекции и приёмке работ

Вкладка Схемы появляется только когда Вид контроля = Геодезический. В данную вкладку геодезист может приложить исполнительную схему, сформированную по результатам геодезической съемки. Для добавления необходимо нажать на кнопку добавить и выбрать подходящую запись справочника Исполнительная документация (Рисунок 5).


Рисунок 5 – Замечания строительного контроля в ОЖР

После выполнения задания ответственным пользователем и его принятия строительным контролем, в табличной части Замечания и соответствующем разделе ОЖР автоматически будет установлена дата устранения недостатков, соответствующая дате выполнения задания.
